联系信息/contact us
地址:湖北省武汉市洪山区南湖大道48号(湖北农科孵化器11栋2层)
电话:电话:027-5043-752
手机:路先生 13995530162 (微信同号) 孙女士 15572796560
邮箱:249847990@qq.com

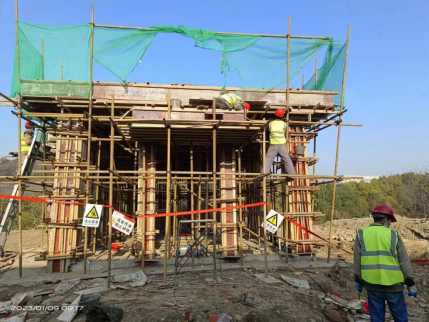

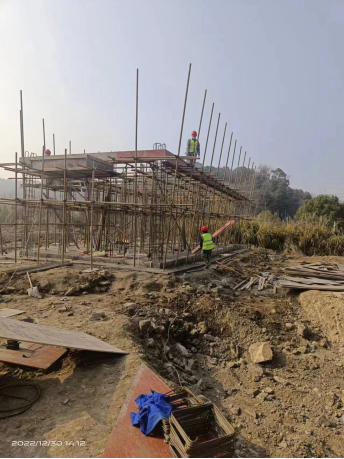

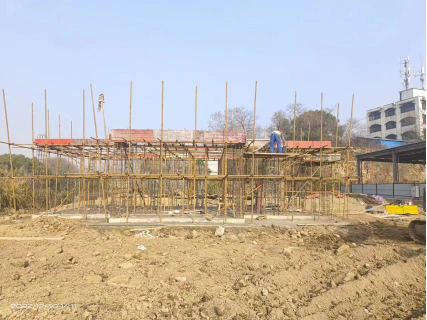

黄石新建加油站主要包括办公区、加油区、储油区等施工内容。现对加油站罩棚进行施工,施工前人员进场准备,组进行技术、安全、消防交底,组织登高人员体检。
罩棚人工挖孔灌注桩基础
本工程罩棚四根立柱基础采用人工挖孔桩,考虑有丰富的地下水,施工时不可掉以轻心,必须严格按照设计施工图纸和施工验收规范施工。
工艺流程:
测量放线→降水→桩孔土石方开挖至设计标高(护壁施工)→验桩(隐蔽及验收)→封底→放入钢筋笼(提前制作钢筋笼)→验筋(隐蔽验收)→浇桩砼至短柱下口→桩基检测→扎短柱钢筋→预埋钢立柱钢板 →隐蔽验收→浇短柱现浇板砼。
罩棚型钢结构网架安装
钢结构安装
(1)构件拼装
a拼装分为立拼和平拼两种。立拼时,支架应绝对牢固,不能失稳,支垫木要坚实,不能有沉降变形。平拼时预先将各支点测定水平,构件放置后复测水平。
b拼装时,要检查构件是否变形,应予以矫正并清除污染物。
c拼装好的构件应平稳放在方木上或支架上,以防止变形。
d拼装好的构件,应在吊装前再次检查是否完全紧固。
(2)结构吊装
a地脚螺栓连接式钢柱安装

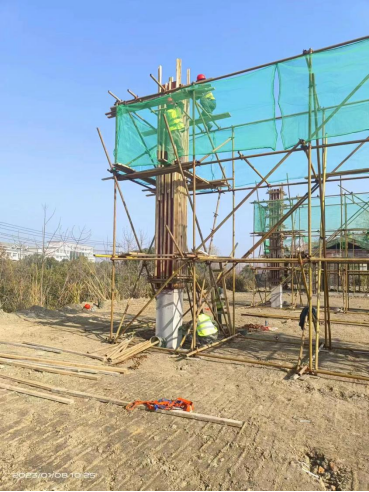

工程首先吊装钢柱,吊装时先复核柱基础轴线和抄平螺栓标高,并通过螺母调出统一标高,相关尺寸应控制在规范允许的范围内。当轴线、标高确认无误后,开始吊装钢柱。捆扎钢柱时用橡皮或瓦片将钢索与钢柱受力点隔垫、吊钩缓慢提升并扶直钢柱,当柱底离螺栓上平面100mm时停稳,检查调平螺母是否全部安装完毕,之后将钢柱缓慢套入螺栓上,此时迅速放上垫片上好螺母,作临时固定,吊车松钩后在钢柱的两个方向各架一台经伟仪控制其垂直度,当钢柱两方都垂直时,用缆风绳在四个方向拉紧并拧紧柱脚螺母。
b网架安装
本网架根据现场情况,采用适当的安装法进行安装。
①对预埋件进行清理,将土建现浇时的残渣清除干净,用水平仪对标高进行复测,确保高差范围<±0.01m;
②对预埋件中心轴线周围尺寸进行复核,如有偏差对其进行修正;
③对进场网架进行现场清点、分类,并决定安装秩序,将网架杆件、球垂直运输至安装面;
④按图纸对网架进行拼装,支撑点在脚手架上适当选取后,依次往前安装;
⑤整体安装完毕,对水平仪选点测高后进行支撑支座固定;
⑥网架清理物污后进行面漆分步交验;
⑦验线后对檩条进行安装焊接,保证拐点平移过渡后校正油漆;
⑧浇水或下雨进行漏点检查,有漏点及时处理打胶等措施。
钢柱、网架等主、次结构吊装完毕经自检合格后将报验资料报监理公司,互检合格后进行主体结构验收,合格后进入下一道工序施工。
